రూ.7,162 కోట్లతో 38 ప్రాంతాల్లో భారీ మౌలిక వసతుల అభివృద్ధి

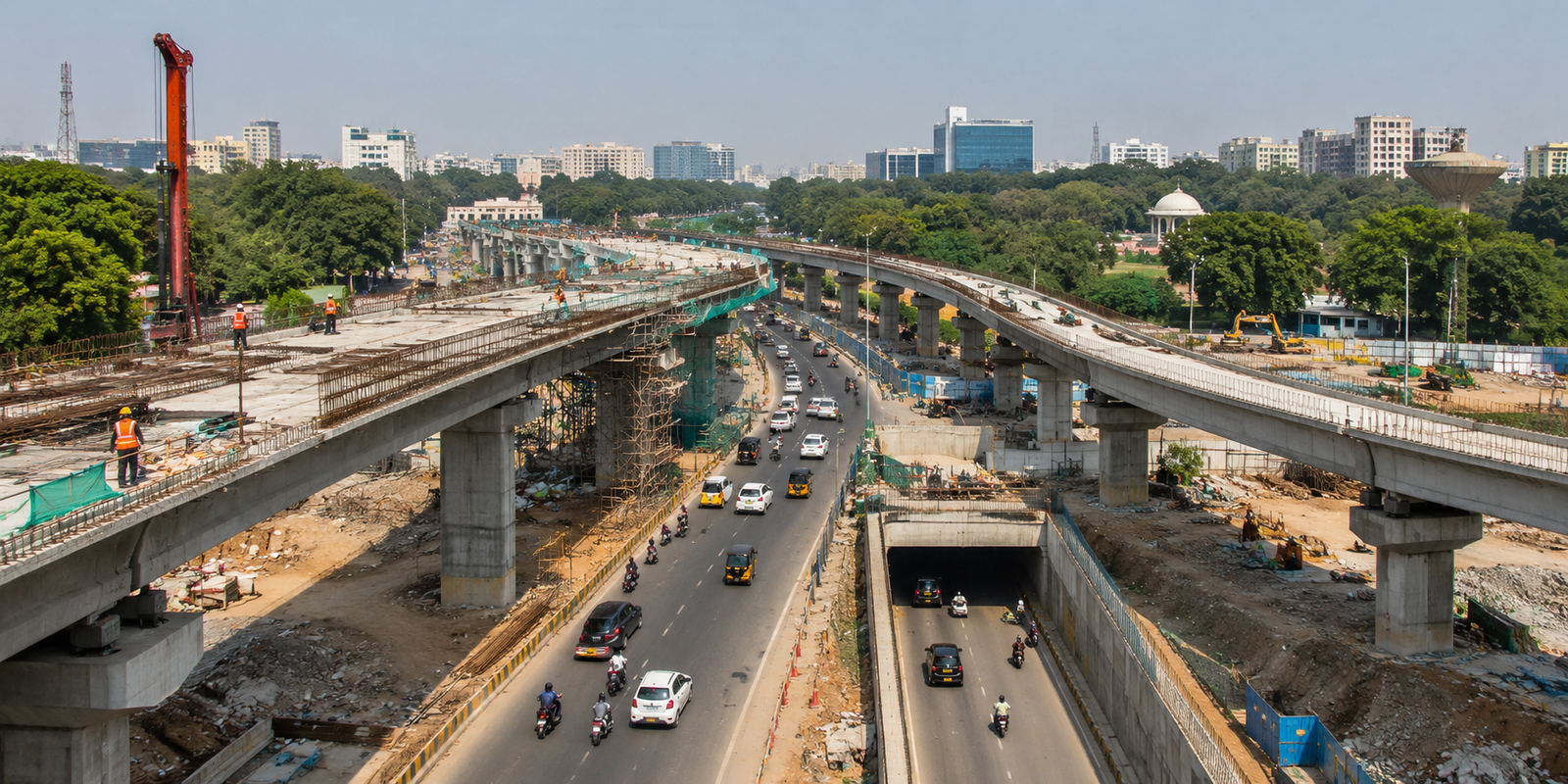

కేబీఆర్ పార్కు జంక్షన్లలో వంతెనలు, అండర్పాస్ల పనులు జోరుగా సాగుతున్నాయి
హైదరాబాద్ ట్రాఫిక్ సమస్యలకు దీర్ఘకాలిక పరిష్కారం
హైదరాబాద్: హైదరాబాద్ నగరంలో రోజురోజుకు పెరుగుతున్న ట్రాఫిక్ సమస్యలకు శాశ్వత పరిష్కారం చూపే లక్ష్యంతో ప్రభుత్వం చేపట్టిన హైదరాబాద్ సిటీ ఇన్నోవేటివ్ ట్రాన్స్ఫర్మేటివ్ ఇన్ఫ్రాస్ట్రక్చర్ (హెచ్-సిటీ) ప్రాజెక్టు పనులు వేగం అందుకున్నాయి. నగర భవిష్యత్ అవసరాలను దృష్టిలో పెట్టుకుని ఈ ప్రాజెక్టులను అమలు చేస్తున్నారు.
మొత్తం 38 ప్రాంతాల్లో వంతెనలు, అండర్పాస్లు, రోడ్ల విస్తరణ చేపట్టేందుకు రూ.7,162 కోట్ల అంచనా వ్యయంతో ప్రతిపాదనలు సిద్ధం చేశారు. తొలి దశలో రూ.5,942 కోట్ల విలువైన పనులను చేపట్టాలని అధికారులు నిర్ణయించారు. ఇప్పటికే మెజారిటీ ప్రాజెక్టులకు టెండర్ ప్రక్రియ పూర్తికాగా, నిర్మాణ పనులు ప్రారంభమయ్యాయి.
భూసేకరణపై ప్రత్యేక దృష్టి
హెచ్-సిటీ ప్రాజెక్టుల అమలులో ప్రభుత్వం వ్యూహాత్మకంగా ముందుకెళ్తోంది. తక్కువ ఆస్తుల సేకరణ అవసరమయ్యే ప్రాంతాల్లో ముందుగా పనులు చేపట్టాలని అధికారులకు సూచించింది.
మిగతా ప్రాంతాల్లో భూసేకరణ ప్రక్రియను వేగవంతం చేస్తున్నారు. అభివృద్ధి బదలాయింపు హక్కులు (టీడీఆర్) ఇచ్చే అంశంపై భూ యజమానులతో చర్చలు కొనసాగుతున్నాయి. టీడీఆర్కు అంగీకరించని వారికి పరిహారం చెల్లించే అవకాశాన్ని కూడా ప్రభుత్వం పరిశీలిస్తోంది.
కేబీఆర్ పార్కు పరిసరాల్లో భారీ ప్రాజెక్టులు
కేబీఆర్ పార్కు పరిసర జంక్షన్ల అభివృద్ధికి రూ.1,060 కోట్లతో పలు పనులు చేపడుతున్నారు. ఇందులో భాగంగా వంతెనలు, అండర్పాస్లు నిర్మిస్తున్నారు.
మహరాజ్ అగ్రసేన్ జంక్షన్ చౌరస్తాలో రూ.144 కోట్ల వ్యయంతో 590 మీటర్ల పొడవైన వంతెన నిర్మిస్తున్నారు. అలాగే 410 మీటర్ల అండర్పాస్ పనులు కూడా కొనసాగుతున్నాయి.
ఐదు నుంచి 15 అడుగుల వెడల్పు ఉన్న సెంట్రల్ మీడియన్లో తవ్వకాలు ఇప్పటికే ప్రారంభమయ్యాయి. ఫిల్మ్నగర్ వైపు నుంచి బసవతారకం ఆస్పత్రి వైపు వెళ్లేలా రెండు లేన్ల అండర్పాస్ నిర్మాణం వేగంగా సాగుతోంది.
ఈ అండర్పాస్ పూర్తైన తర్వాత ఫిల్మ్నగర్ నుంచి బంజారాహిల్స్ రోడ్ నంబర్-5, రోడ్ నంబర్-12 వైపు వెళ్లే వంతెన నిర్మాణాన్ని ప్రారంభించనున్నట్లు అధికారులు తెలిపారు.
ముగ్ధ జంక్షన్లో ట్రాఫిక్కు ఉపశమనం
కేబీఆర్ పార్కు ప్రధాన ప్రవేశద్వారం సమీపంలోని ముగ్ధ జంక్షన్ వద్ద రూ.250 కోట్లతో వంతెనతో పాటు రెండు అండర్పాస్ల నిర్మాణం కొనసాగుతోంది.
పంజాగుట్ట నుంచి వచ్చే వాహనాలు జూబ్లీ చెక్పోస్ట్ వైపు సులభంగా వెళ్లేలా సుమారు 600 మీటర్ల పొడవుతో నాలుగు లేన్ల వంతెన నిర్మిస్తున్నారు.
ఎల్వీ ప్రసాద్ ఆస్పత్రి ఎదుట కూడా నిర్మాణ పనులు వేగంగా సాగుతున్నాయి. ఇప్పటివరకు 16 పిల్లర్ల రాఫ్ట్ ఫౌండేషన్ కాంక్రీట్ పనులు పూర్తయ్యాయని ఇంజినీరింగ్ అధికారులు వెల్లడించారు.
ముగ్ధ జంక్షన్ వద్ద 200 మీటర్ల పొడవుతో రెండు లేన్ల అండర్పాస్ నిర్మిస్తున్నారు. అలాగే జూబ్లీ చెక్పోస్ట్ నుంచి బసవతారకం క్యాన్సర్ ఆస్పత్రి చౌరస్తా వైపు వెళ్లేందుకు 330 మీటర్ల పొడవుతో మరో రెండు లేన్ల అండర్పాస్ నిర్మించనున్నారు.
ఎస్ఆర్డీపీ ప్రాజెక్టులు కూడా తుది దశలో
వ్యూహాత్మక రహదారుల అభివృద్ధి కార్యక్రమం (ఎస్ఆర్డీపీ) కింద గతంలో ప్రారంభించిన పలు కీలక ప్రాజెక్టులు కూడా పూర్తికి చేరుకున్నాయి.
నల్గొండ క్రాస్రోడ్ స్టీల్ బ్రిడ్జి నిర్మాణం తుది దశలో ఉంది. అలాగే మూసీ నదిపై ముసారాంబాగ్ వద్ద చేపట్టిన నిర్మాణ పనులు కూడా ముగింపు దశకు చేరుకున్నాయి.
ఈ రెండు ప్రాజెక్టులను ఈ నెలలోనే ప్రజలకు అందుబాటులోకి తీసుకురావాలని అధికారులు లక్ష్యంగా పెట్టుకున్నారు.
నగర రవాణాకు కొత్త ఊపు
హెచ్-సిటీ, ఎస్ఆర్డీపీ ప్రాజెక్టులు పూర్తయితే హైదరాబాద్లో ట్రాఫిక్ రద్దీ గణనీయంగా తగ్గే అవకాశం ఉంది. ప్రధాన జంక్షన్లలో ప్రయాణ సమయం తగ్గడంతో పాటు వాహనాల రాకపోకలు మరింత సులభంగా మారనున్నాయి.
భవిష్యత్ అవసరాలను దృష్టిలో పెట్టుకుని చేపడుతున్న ఈ మౌలిక వసతుల అభివృద్ధి నగర రవాణా వ్యవస్థకు కొత్త ఊపు తీసుకురానుందని అధికారులు భావిస్తున్నారు.
